Sur Grati: les éoliennes assemblées et testées d’ici à l’automne 2026

Retour sur la présentation de Thierry Zeller (VOé) à la première édition des Rencontres romandes de l’éolien, le 26 mars 2026.

Thierry Zeller, co-directeur général de VOé, a présenté l’état d’avancement du parc éolien de Sur Grati. Ce projet vaudois compte 6 éoliennes Enercon E115, pour une puissance totale de 25,2 MW et une production annuelle prévue de 45 GWh.

Le parcours administratif a été long: démarré en 2004 avec les premières mesures de vent de la Confédération, le projet a obtenu son permis de construire définitif seulement en janvier 2024, et le Tribunal fédéral a rejeté le dernier recours en mai 2025.

☝️ Un extrait de la présentation de Thierry Zeller (VOé)

Des travaux qui avancent à un bon rythme

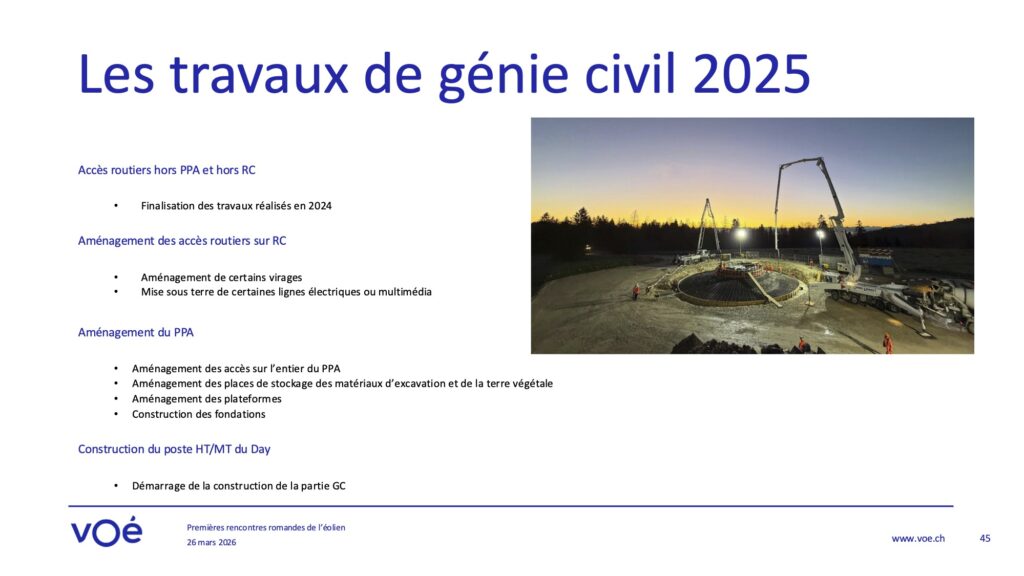

Les travaux de génie civil ont démarré en 2024. La priorité a d’abord été donnée aux accès routiers: élargissement et renforcement des routes existantes, création de nouvelles liaisons. En 2025, le chantier s’est intensifié. Les plateformes ont été aménagées, les fondations construites et les infrastructures électriques mises en place. La construction du poste HT/MT du Day a également démarré.

En 2026, les travaux se poursuivent avec la finalisation des plateformes et la pose des réseaux d’électricité et d’eau potable entre Sur Grati et Le Day. En parallèle, les composants des éoliennes sont acheminés depuis le port de Bâle. L’assemblage des machines et les premiers tests sont prévus d’ici à l’automne 2026.

☝️ Thierry Zeller (VOé) pendant son intervention aux Rencontres romandes de l’éolien 2026 (📷 Thierry Porchet)

Raccordement et remise en état en 2027

La mise en service se fera en deux temps. Les éoliennes seront d’abord testées hors ligne, puis raccordées au réseau en 2027 via le poste HT/MT du Day. La remise en état du site et des routes d’accès, ainsi que la réalisation des mesures environnementales, sont également prévues pour 2027.

Thierry Zeller a dressé un bilan positif de la conduite du projet. Il a salué la réactivité du comité de pilotage, la qualité des relations avec les communes et les riverains, ainsi que le professionnalisme des entreprises de construction. Un point d’attention subsiste toutefois: les procédures administratives, notamment Windexpress et ESTI, restent une source de complexité.

Consultez la présentation de Thierry Zeller (VOé)


Le 26 mars 2026, le GREE a organisé la première édition des Rencontres romandes de l’éolien. Pour cette première, l’objectif était clair: réunir les acteurs de la filière en Suisse romande, partager les expériences et faire le point sur l’évolution du secteur. Un programme qui a séduit près de 100 personnes, réunies dans l’aula magna du château d’Yverdon-les-Bains!
👀 Voir le compte-rendu de la journée et toutes les interventions.

Photo de couverture: Thierry Porchet

Restez au courant

Bienvenue au GREE! Laissez-nous votre adresse email pour tout savoir sur l'énergie éolienne en Suisse romande.

Enquire now

Give us a call or fill in the form below and we will contact you. We endeavor to answer all inquiries within 24 hours on business days.
