Sainte-Croix: 97% des surfaces du chantier déjà revégétalisées

Retour sur la présentation de Maxime Ramstein (Romande Energie) à la première édition des Rencontres romandes de l’éolien, le 26 mars 2026.

Maxime Ramstein, chef de projet chez Romande Energie, a dressé le bilan des deux premières années d’exploitation du parc éolien de Sainte-Croix (VD). Mis en service le 1er janvier 2024, ce parc est le premier parc éolien vaudois. Il se compose de 6 éoliennes Enercon E82 d’une puissance unitaire de 2,3 MW, pour une puissance totale de 13,8 MW. Les machines atteignent une hauteur de moyeu de 98 mètres et une hauteur totale de 139 mètres.

En deux ans d’exploitation, le parc a produit 20,1 GWh en 2024 et 19,7 GWh en 2025. La légère baisse est liée à des conditions de vent un peu moins favorables en 2025: environ 2% de moins qu’en 2024, dans la moyenne historique de la station de la Frétaz.

☝️ Maxime Ramstein (Romande Energie) pendant son intervention aux Rencontres romandes de l’éolien 2026. Sur la gauche, Jonas Schneiter qui animait l’événement. (📷 Thierry Porchet)

Deux facteurs pèsent sur la production. D’abord le givre, qui a causé des pertes représentant environ 10% de la production théorique en 2025, soit près de 2,5 GWh. Mais aussi les arrêts liés aux chiroptères, responsables d’environ 4% de pertes supplémentaires, soit 0,9 GWh. Sur le givre, une amélioration est déjà visible: grâce aux capteurs vibratoires installés dans les pales, les pertes ont diminué d’environ 2% par rapport à 2024. Les inspections de fin de garantie menées en novembre 2025 n’ont révélé aucun défaut majeur.

Un retour à la nature plus rapide qu’attendu

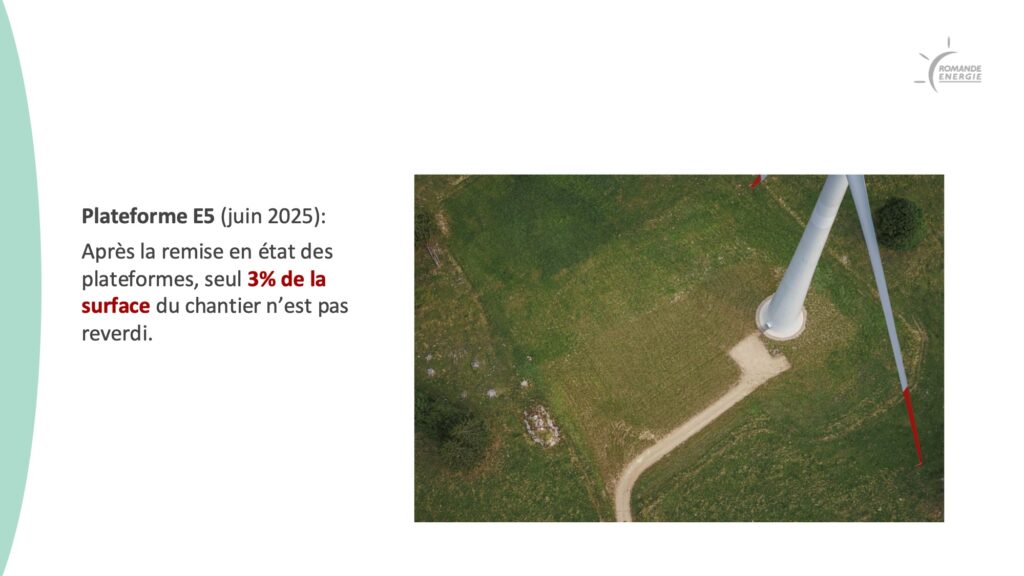

L’un des enseignements les plus frappants de cette présentation concerne l’impact environnemental du chantier. Les transformations du paysage sont importantes lors des travaux — mais elles sont temporaires. Deux ans après la mise en service, 97% des surfaces du chantier ont déjà été revégétalisées. L’objectif est de restituer l’intégralité des surfaces restantes d’ici fin 2026, soit trois ans après la mise en service.

☝️ Un extrait de la présentation de Maxime Ramstein (Romande Energie)

Mieux encore: des oiseaux jamais observés dans la zone s’y sont installés et la végétation est exceptionnelle. Ces résultats illustrent une cohabitation réussie entre production d’énergie et biodiversité — d’autant plus significatifs que le parc sera exploité pendant 25 à 30 ans.

Un suivi qui se poursuit

En 2026, plusieurs chantiers restent ouverts: mesures acoustiques pour valider les valeurs d’immission au bruit des riverains, suivi de la reprise de la végétation, et surveillance de l’avifaune et des chiroptères. Le cadre cantonal pour le suivi acoustique a été publié en septembre 2025. Un concept de mesurage adapté au site est en cours de développement.

Ce retour d’expérience, le premier de cette ampleur en Suisse romande, est précieux pour toute la filière. Il montre qu’un parc éolien peut fonctionner de manière fiable, s’améliorer avec le temps et coexister avec son environnement naturel.

Consultez la présentation de Maxime Ramstein (Romande Energie)


Le 26 mars 2026, le GREE a organisé la première édition des Rencontres romandes de l’éolien. Pour cette première, l’objectif était clair: réunir les acteurs de la filière en Suisse romande, partager les expériences et faire le point sur l’évolution du secteur. Un programme qui a séduit près de 100 personnes, réunies dans l’aula magna du château d’Yverdon-les-Bains!
👀 Voir le compte-rendu de la journée et toutes les interventions.

Photo de couverture: Thierry Porchet

Restez au courant

Bienvenue au GREE! Laissez-nous votre adresse email pour tout savoir sur l'énergie éolienne en Suisse romande.

Enquire now

Give us a call or fill in the form below and we will contact you. We endeavor to answer all inquiries within 24 hours on business days.
