«Montagne de Buttes: Un financement de projet pionnier en Suisse»

Retour sur la présentation de Marc Spitzli (SIG) à la première édition des Rencontres romandes de l’éolien, le 26 mars 2026.

Marc Spitzli, responsable maîtrise d’ouvrage éolien aux Services industriels de Genève (SIG), a présenté l’état d’avancement du projet Montagne de Buttes. C’est l’un des cinq sites retenus dans le plan directeur cantonal neuchâtelois, qui vise une production totale de 200 à 300 GWh par an pour le canton.

Avec ses 19 éoliennes, Montagne de Buttes est le projet plus ambitieux de la planification neuchâteloise. Sa production estimée atteint 100 GWh par an: c’est 10% de la consommation totale du canton, ou un tiers des besoins des ménages.

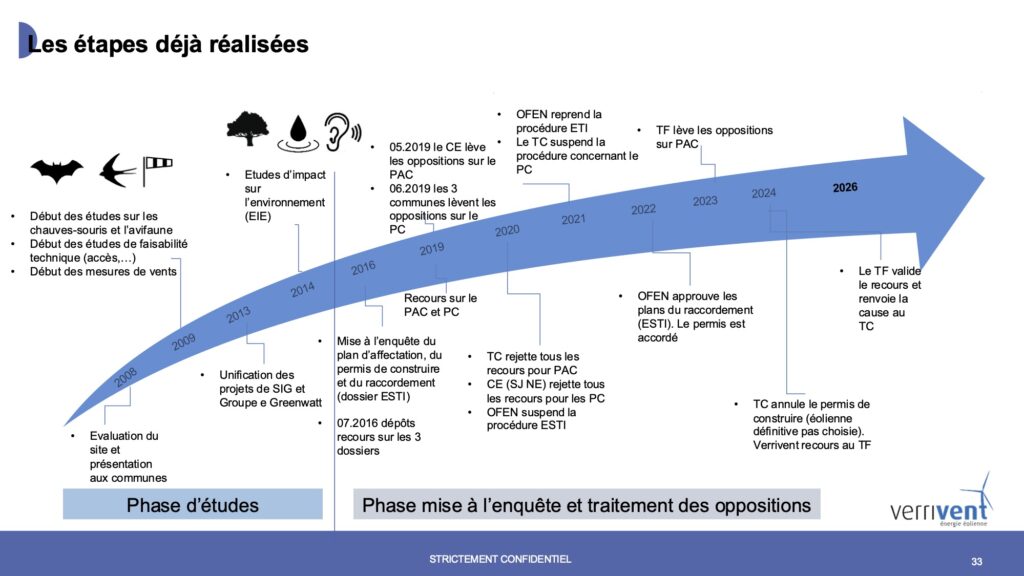

☝️ Un extrait de la présentation de Marc Spitzli (SIG)

Le projet a démarré dès 2008 avec l’évaluation du site et les premières mesures de vent. Après l’unification des projets de SIG et Groupe e Greenwatt, des études d’impact sur l’environnement ont été menées. Le dossier a ensuite été mis à l’enquête publique en 2016, suivi d’une longue série de recours. Le Tribunal fédéral a finalement validé le plan d’affectation cantonal (PAC) en octobre 2023. Le raccordement au réseau, lui, est définitivement autorisé.

Reste le permis de construire. Les communes ont levé les oppositions, mais cette décision a été contestée devant le tribunal cantonal, puis fédéral. La décision du Tribunal fédéral est attendue pour cet été.

Une difficulté inattendue est venue s’ajouter: l’aigle royal. Absent de la zone lors des premières études, il s’est installé dans le secteur vers la fin des années 2010. De nouvelles études ont dû être menées pour s’assurer que l’espèce ne serait pas mise en danger par le parc.

☝️ Marc Spitzli (SIG) pendant son intervention aux Rencontres romandes de l’éolien 2026 (📷 Thierry Porchet)

Un marché des turbines qui s’est réduit

La longueur des procédures a eu une conséquence directe sur le choix des machines. Les éoliennes correspondant au gabarit autorisé — 180 mètres de haut, 130 mètres de diamètre de rotor — ne sont pratiquement plus fabriquées. Lors de l’appel d’offres, seuls deux constructeurs ont pu répondre. Le contrat est aujourd’hui en cours de négociation avec le fabricant Vensys.

Si la décision de justice est favorable, les travaux de génie civil pourraient démarrer dès 2027. Le montage des éoliennes interviendrait entre 2028 et 2029.

Au défi technique et juridique s’ajoute un défi financier. Le projet vise un financement sans recours aux actionnaires: le remboursement reposerait uniquement sur les revenus de la production d’électricité. C’est un modèle encore très rare en Suisse dans le secteur énergétique. Une seule banque a accepté d’entrer en matière.

La présentation de Marc Spitzli a offert un tableau complet et sans filtre des obstacles qui jalonnent le développement d’un parc éolien en Suisse. Des procédures longues, un cadre réglementaire complexe, un marché des turbines contraint, un financement difficile à structurer. Un exemple qui illustre pourquoi accélérer et simplifier les procédures est une nécessité.

Consultez la présentation de Marc Spitzli (SIG)


Le 26 mars 2026, le GREE a organisé la première édition des Rencontres romandes de l’éolien. Pour cette première, l’objectif était clair: réunir les acteurs de la filière en Suisse romande, partager les expériences et faire le point sur l’évolution du secteur. Un programme qui a séduit près de 100 personnes, réunies dans l’aula magna du château d’Yverdon-les-Bains!
👀 Voir le compte-rendu de la journée et toutes les interventions.

Photo de couverture: Thierry Porchet

Restez au courant

Bienvenue au GREE! Laissez-nous votre adresse email pour tout savoir sur l'énergie éolienne en Suisse romande.

Enquire now

Give us a call or fill in the form below and we will contact you. We endeavor to answer all inquiries within 24 hours on business days.
